Filmare realizată în 14.07.2020 la ora 17.30 începând de la km 0 Selimbar și continuând până la Boița. Am remarcat o mobilizare foarte bună a constructorului pe aproape tot lotul mai puțin în zona pădurii de la Tălmaciu și pana la DC Tălmaciu-Talmacel acolo nefiind finalizate problemele cu avizul Romsilva și cu ceva exproprieri.
Filmare făcută în 29.06.2020 la ora 17.30 începută de la joncțiunea cu A1 la Selimbar și continuând până la Boița.S-a reluat activitatea la terasamente unde Dimex a turat motoarele. PORR-ul continua lucrările la poduri podețe și viaducte precum și la finalizarea lucrărilor la stația de betoane din incinta organizării de șantier.

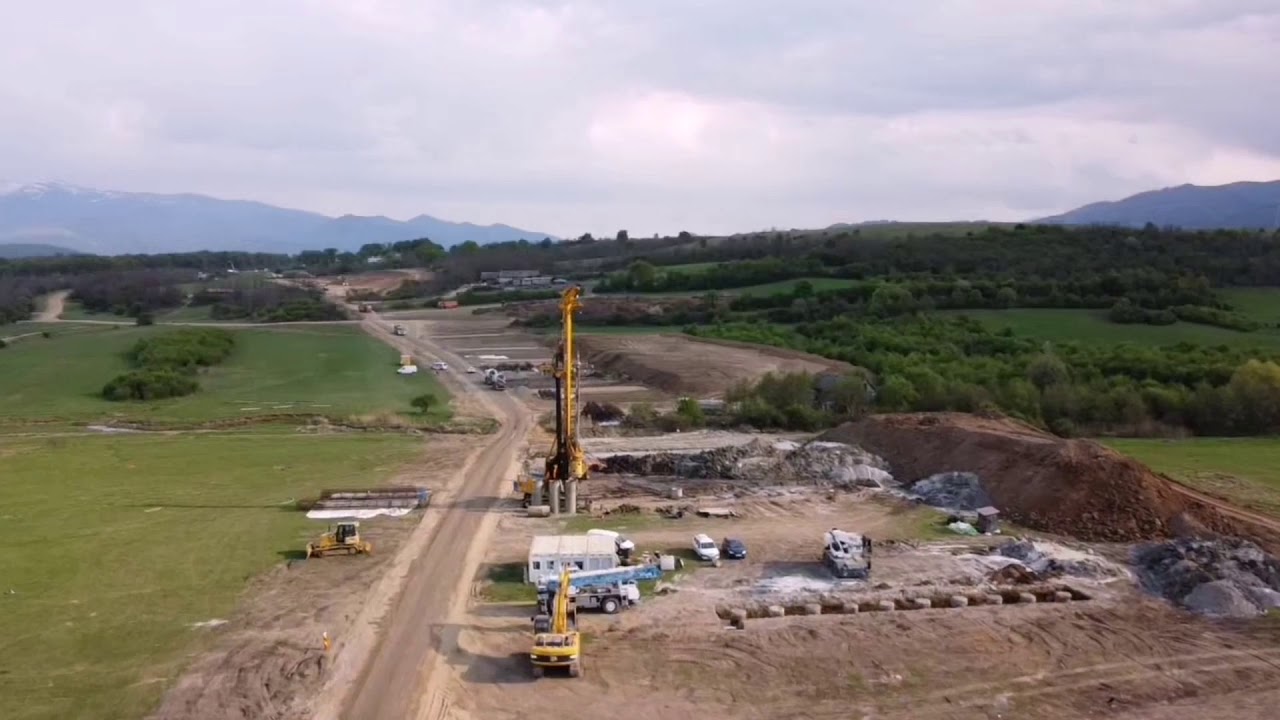

Prima noastră filmare cu șantierul Secțiunii 1 a Autostrăzii A1 Sibiu-Pitești, 13,17 km între Sibiu (Șelimbăr) și Boița. Lucrările avansează într-un ritm foarte bun. Încă sunt blocaje birocratice importante pe lot.
